Der Januar - Dachdeckung und Abschluss der Maurerarbeiten

Sonntag, 5 Februar, 2017 - 18:19

Der Januar - Dachdeckung und Abschluss der Maurerarbeiten

Wetterbedingt ist leider im Januar nicht viel gelaufen. Aber wir sind unserem Bauunternehmen auch sehr dankbar, dass kein Risiko eingegangen wurde.

In der 1. Kalenderwoche wurden die Stützen der Erdgeschossdecke entfernt. So konnten wir dann ein besseres Raumgefühl für die Zimmer im Erdgeschoss entwicklen.

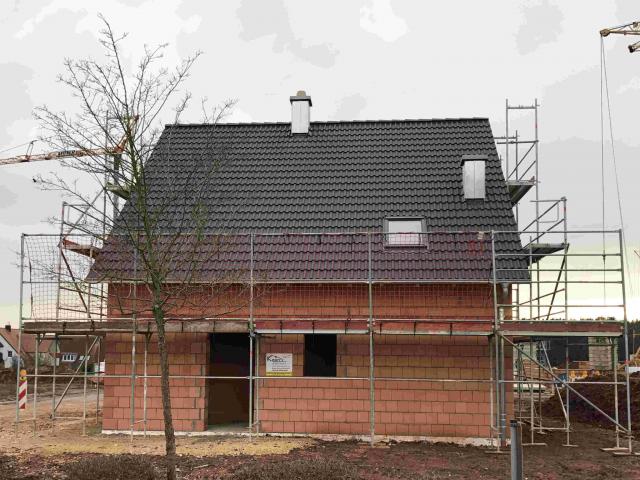

In der 4. Kalenderwoche wurden bei eisigen Temperaturen dann von der Firma Barth unser Dach eingedeckt und die Regenwasserrinne und Regenwasserrohe installiert. So sieht nun unser Haus von aussen auch wieder etwas anders aus.

Von Mittwoch bis Freitag wurden nun bei den endlich wärmeren Temperaturen noch die Innenwände im Obergeschoss fertig gestellt. Toll, dass wir nun dort auch ein besseres Raumgefühl bekommen können.

Der Rohbau ist nun abgeschlossen.

Jetzt heisst es zu warten, dass die Fenster eingebaut werden und die Rohinstallation der Gewerke Elektro und Sanitär beginnen.

Wir danken an dieser Stelle den Maurern für ihre gute Arbeit!

Die Hausanschlüsse sind für die KW 12 eingeplant. Wir sind der dankbar, dass die Stadtwerke Heilsbronn sich selbst mit der Telekom und dem beauftragten Unternehmen bezüglich des Gasanschlusses abstimmen.
